Preobrazba sistema daljinskega ogrevanja Šaleške doline – 1. faza
Mestna občina Velenje pospešeno gradi zeleno infrastrukturo, ki bo spodbujala prihranke toplotne energije in zdravo okolje. Obsežen projekt, Preobrazba sistema daljinskega ogrevanja Šaleške doline, je široko zastavljen, saj je tudi obstoječi sistem ogrevanja Šaleške doline drugi največji v Sloveniji. Vzpostavljen je bil leta 1959 kot prvi v nekdanji Jugoslaviji in je ključno pripomogel k okoljski sanaciji Šaleške doline. Odvisen je zgolj od enega proizvodnega vira – od premoga iz Termoelektrarne Šoštanj.
Distribucijski sistem je v 100-odstotni lasti občin Velenje in Šoštanj. S toploto oskrbuje 11369 gospodinjstev, 129 poslovnih subjektov ter 715 industrijskih odjemalcev. Skupaj torej 12.213.
Cilj preobrazbe sistema daljinskega ogrevanja so zeleni, obnovljivi viri toplotne oskrbe, prenovljen daljinski sistem z minimalnimi izgubami in energetsko sanirane stavbe na območju obeh občin. Ko se bo končalo izkopavanje premoga, bomo s tem poleg vira za proizvodnjo električne energije izgubili tudi vir za proizvodnjo toplotne energije. Zato je preobrazba sistema daljinskega ogrevanja nujna.
- faza do leta 2028 – obnova izolacij in podpostaj
PRVA faza Preobrazbe bo financirana iz sredstev evropskega Sklada za pravični prehod.

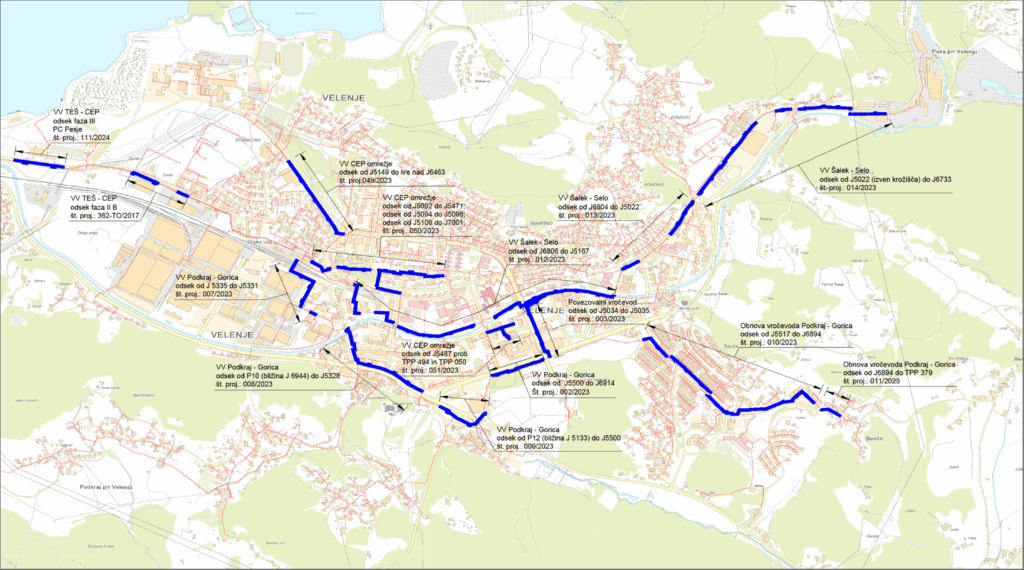

Obnovljenih bo 7.869 metrov primarnega in magistralnega omrežja; glavnina v Mestni občini Velenje, manjši del tudi v Občini Šoštanj. Obnovili bomo tudi 9 območij večstanovanjskih objektov s pripadajočim sekundarnim omrežjem (2.431 m omrežja, 9 toplotnih podpostaj, 65 internih toplotnih postaj).

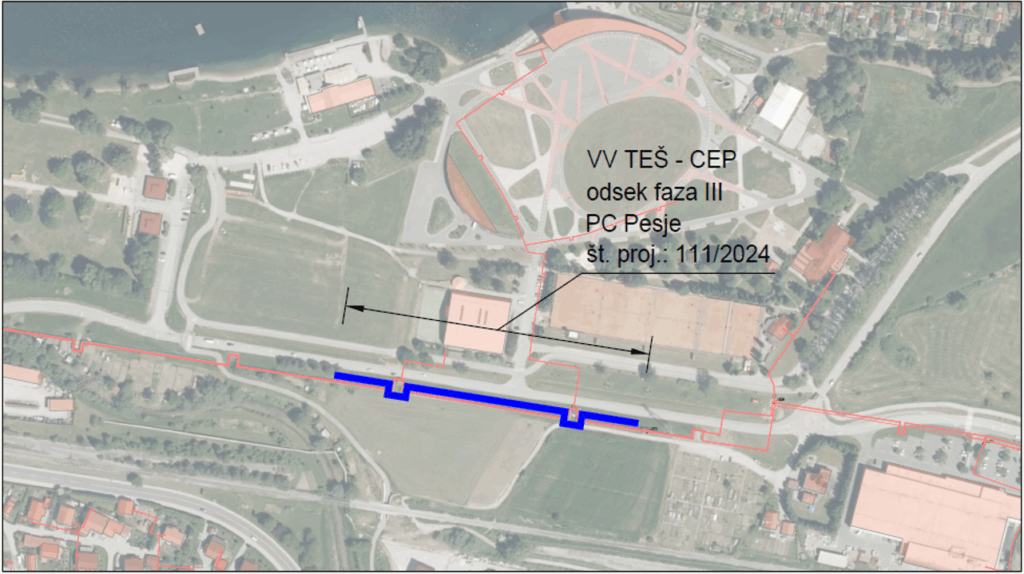

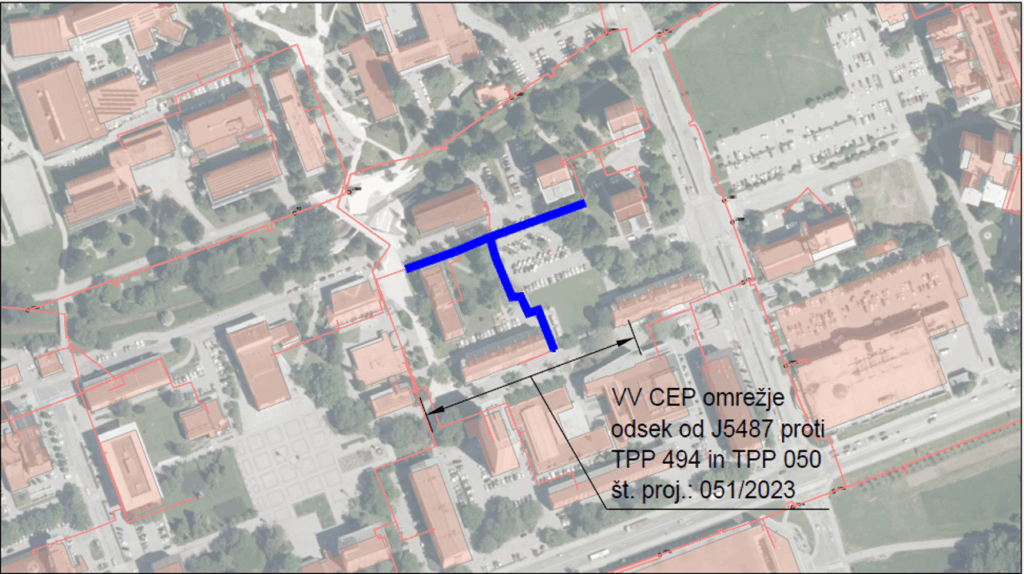

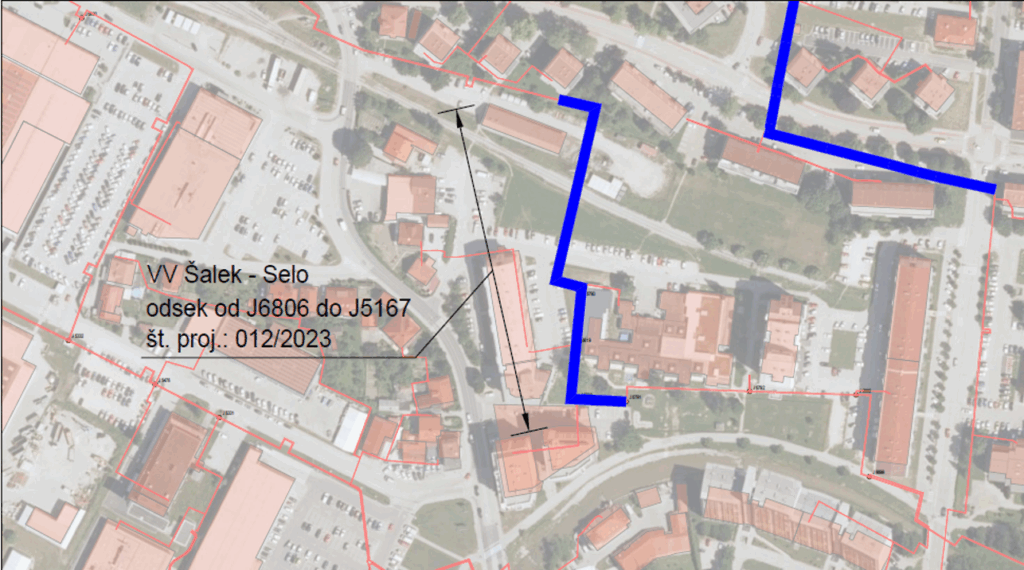

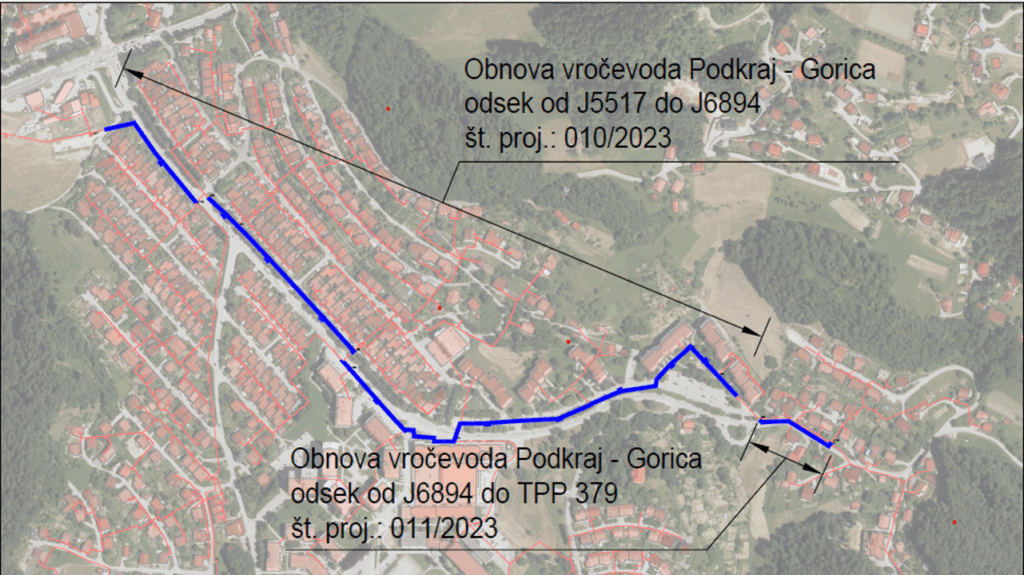

V letu 2024 smo že obnovili magistralni vročevod TEŠ – CEP, odsek faza II B v dolžini 246 metrov. Letos in v prihodnjem letu predvidoma sledijo obnova primarnega in magistralnega omrežja v dolžini 1.851 m, tehnološka prenova TPP 107, obnova odseka omrežja in izgradnja dveh ITP – 3. faza (1 TPP, 4 ITP, 159 m sek. omrežja) in obnova sekundarnega omrežja območja 126, TPP 126 in izgradnja pripadajočih ITP (2 ITP, 8 m sek. omrežja).
- Faza prinaša:
- zmanjšanje emisij CO₂ za več kot 6.000 ton letno,
- prihranek več kot 8000 ton premoga letno,
- zmanjšanje izgub toplote za več kot 21.000 MWh na leto.
Preobrazba sistema daljinskega ogrevanja bo sicer potekala v treh fazah:
- PRVA FAZA PREOBRAZBE, ki bo trajala do leta 2028, je v teku in vključuje obnovo izolacij in podporja na distribucijskem sistemu toplovoda in posodobitve na devetih območjih večstanovanjskih objektov.
- V DRUGI FAZI PREOBRAZBE bodo premog v celoti nadomestili obnovljivi viri energije.
- TRETJA FAZA PREOBRAZBE, ki poteka sočasno, pa sta energetska sanacija stavb ter ukrepi zaradi znižanja temperaturnega režima v sistemu daljinskega ogrevanja.
Izjemnega pomena pa je tudi sprememba življenjskih navad, saj z osveščenim ogrevanjem lahko vsak posameznik tudi sam znatno vpliva na stroške toplote.
Projekt se izvaja od 01/2021 do 12/2029.



2029
V okviru prve faze, katere vrednost projekta znaša 24,8 milijona evrov brez DDV, bo sofinanciranih 96,13 % upravičenih stroškov, kar znaša 23,4 milijona evrov. Od tega bo Evropski Sklad za pravični prehod prispeval 85 % (19,9 milijona evrov) in 15 % država (3,5 milijona evrov), ostala potrebna sredstva za realizacijo projekta bosta zagotovili občini investitorki Mestna občina Velenje in Občina Šoštanj.
